2011年05月 23年間住んだ現在の場所から移転することにしました。

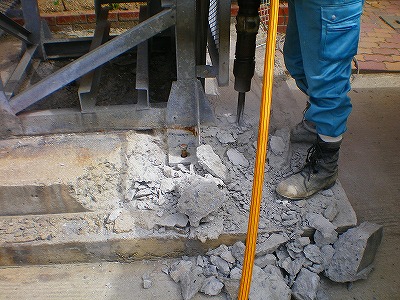

基礎部コンクリート解体

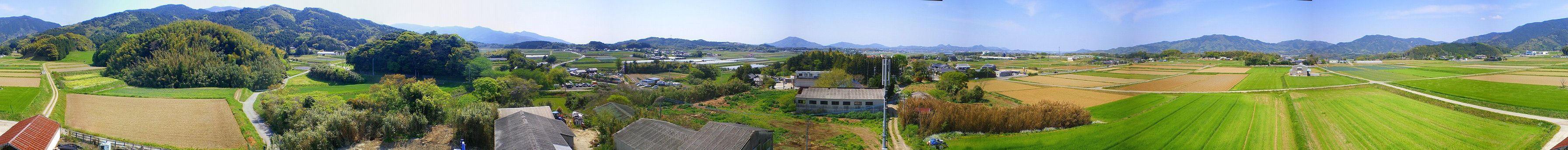

移転先のロケーション(パノラマ) 海抜74m 地上高15.5mで撮影

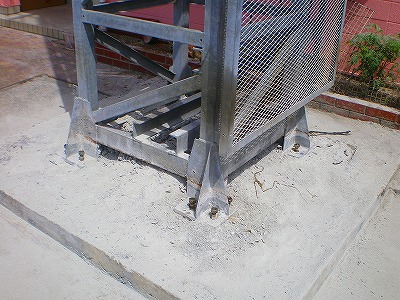

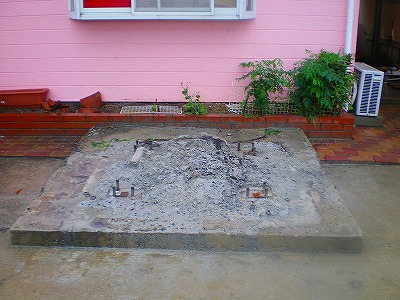

撤去後の基礎

積み込み
着 地
向の空き地へ移動
アンカーのナットをはずし

吊上げ移動
少し吊上げコンクリート
基礎からの離脱確認
バランスよく玉かけします。
マスト撤去完了

マストを吊上げ

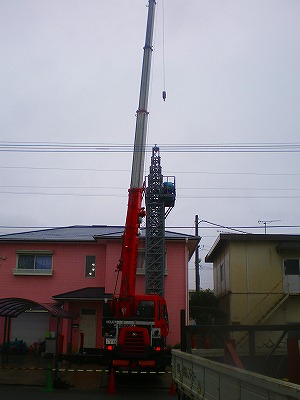

マスト撤去開始

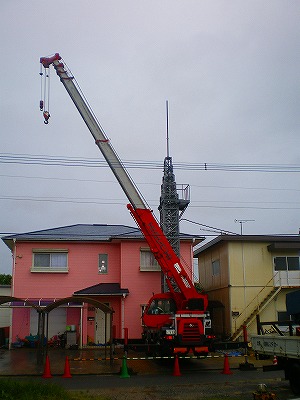

05月10日クレーン準備

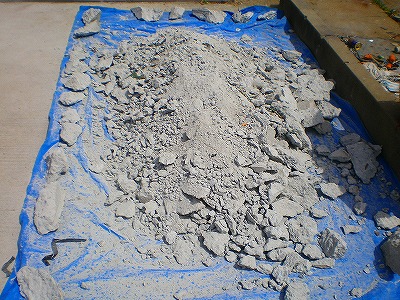

1段目コンクリート厚さ10cmほどの解体で左の写真の量のコンクリート屑が発生
しました。
移転先については、ロケーションがよいことと、民家と離れていること、地すべりや崩落の危険がないこと等々を前提に探しました。
他、落雷が気になるところですが、当地での雷の発生頻度や落雷の実績については不明です。 有料で、過去の落雷実績を提供している
会社がありますが、どれだけ細かいデータがあるかも不明ですので、なりゆきに任せます。 工事をしながら対策を考えたいと思います。
当地は海抜74mあり、ロケーションもよく、民家もなく、山の高さも問題がありません。 上記写真は高所作業車を使用し、地上高15.5mで撮影
しました。 この位置から海が見えていました。
04月30日アンテナ撤去
今日は、あいにくの荒天でしたがいろいろな事情がかさなり決行しました。
雷注意報がでていて、近くではなかったのですが、落雷の音がしていました。
このような日は本来ならば作業を中止すべきです。
本日の撤去に要した機械と員数は下記のとおりです。
@クレーンオペレーター 1名
A通信工 2名
B選任監視員 1名
@13tクレーン 1台
A14m型高所作業車 1台
B4tトラック 1台
長尺物を積載しますので、警察署から制限外積載許可証も取得しました。
ボルト・ナットが出ました
建設から14年8ヶ月で撤去しました
タワー本体撤去完了
吊上げ移動
吊上げ移動
吊上げ離脱確認
タワー本体撤去開始
基礎部コンクリート解体
05月02日基礎部コンクリート解体
後日解体します
建設時もこうやって持ってきました
寝かせるとけっこうデカイ!
